发往澳大利亚的废铝回收熔化设备:从周总微信到方案落地的那些事

luyuzhe.cn
luyuzhe.cn
管理员
114
文章
0
粉丝
售前咨询评论11阅读模式

9月12号那天刚吃完午饭,手机“叮咚”一声,拿起一看是无锡周总的微信:“胡工,有个澳大利亚客户要废铝回收熔化设备,你给琢磨个方案,工厂在那边,得考虑运输和当地环保要求。”我赶紧回了句“收到,我先理理关键信息,晚点跟你对接”,放下手机就开始翻之前做过的外贸单子,心里大概有了个谱。

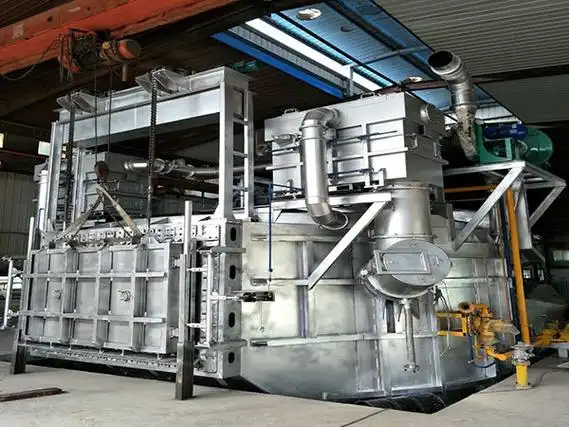

利用集中炉熔化废铝

利用集中炉熔化废铝

首先得搞清楚客户的废铝料型,是碎料多还是大块料多。之前给马来西亚客户做过类似设备,他们全是碎料,当时没考虑到加料速度,结果炉子进料口老是堵,后来不得不加了个振动给料机才解决。我赶紧给周总发微信问,过了半小时他回:“主要是汽车拆解的废铝件,大块料能占个三成。”那进料口就得设计宽点,直径至少得800mm,再配个液压翻料机,省得人工搬大块料费劲。

澳大利亚的环保标准可不是闹着玩的,尤其是烟尘和噪音。之前有个同事给欧洲客户做设备,没注意噪音指标,到港后被罚款不说,还得重新加装隔音罩,额外花了两万多欧元。这次得一步到位,燃烧器选低氮的,氮氧化物排放量控制在25mg/m³以内,烟尘处理用布袋除尘器,效率得达到99.5%以上。噪音方面,风机和泵都得加隔音罩,确保厂界噪音不超过65分贝,省得后期麻烦。

运输也是个大问题,设备总重不能超集装箱限重。要是做个5吨的炉体,加上附属设备,肯定超重。我算了下,客户每天大概处理8吨废铝,做个4吨的炉体刚好,炉衬用轻质高铝砖,比普通砖轻了约30%,总重能控制在28吨以内,刚好能装一个40尺高柜。上次给巴西客户做设备,就是因为没算好重量,超了半吨,不得不拆分炉体,到了当地再组装,光组装费就花了一万五美金,教训太深刻了。

还有电压和燃气问题,澳大利亚的工业电压是415V/50Hz,跟国内不一样,控制柜里的变压器和电机都得定制。燃气方面,客户那边主要用天然气,热值大概是38MJ/m³,燃烧器的喷嘴得按这个热值来配,不然要么火力不够,要么能耗太高。之前给泰国客户做过,没换喷嘴,结果每熔化一吨铝多烧了10方燃气,客户找过来的时候我脸都红了,后来免费给换了喷嘴才完事。

制作周期也得卡紧,客户那边急着投产。从设计到出厂大概需要45天,海运得25天左右,到港清关再加上安装调试,怎么也得三个月。我跟周总说:“得跟客户沟通好,预留点缓冲时间,万一配件采购出点问题,能有时间调整。”他说:“客户希望春节前投产,你这边尽量赶赶。”那就得把生产计划排紧点,关键部件比如燃烧器和PLC提前下单,别等设计完了再订,耽误时间。

我还得考虑后期服务,澳大利亚那边人工贵,维修成本高。设备上得预留远程诊断接口,到时候要是出点小问题,比如PLC点位没信号,我们在国内就能远程排查,不用派人过去。易损件比如坩埚、耐火砖,得多备一套发过去,不然客户等配件得等一个月,耽误生产。上次给印度客户做设备,就是没备坩埚,结果客户坩埚坏了,停了半个月产,差点没丢了单子。

晚上把方案整理好发给周总,他看完回:“你考虑得真细,连远程诊断都想到了。”我跟他说:“外贸单子就是这样,差一点都不行,得把客户没想到的都替他想到。”他说明天跟客户视频会议,让我也参加,到时候再跟客户确认下细节。其实做外贸设备,就跟走钢丝一样,每个细节都得抠到位,不然不仅赚不到钱,还得砸了招牌。

想想这几年做外贸,真是踩了不少坑,从电压不符到环保不达标,从运输超重到配件短缺,每次都能学到点东西。现在不管做哪个国家的单子,我都会先把当地的标准、物流情况、客户需求摸得明明白白,再动手做方案。就像这次澳大利亚的单子,虽然还没签合同,但把这些细节都考虑到了,心里也踏实多了。
