14年,100多次现场,地基沉降、管线打架…集中炉安装的“惊险时刻”,我是这么扳回来的。
干我们这行,图纸画得再漂亮,方案做得再周全,到了安装现场,都免不了要过“现场”这一关。我叫胡申岳,摸铝合金集中炉安装这门手艺,14个年头了,经手的炉子少说也过百台。跟你们讲,最考验人的,从来不是按部就班的吊装、对接,而是那些计划外、图纸上根本没画的“幺蛾子”。
地基莫名其妙沉了,预埋的粗大管子跟炉脚“打”起来了…每次遇到,都像在悬崖边上走钢丝,客户眼巴巴盯着,工期压着头顶,一步错,可能就是几十万的损失和漫长的停产。
今天唠的,就是两次让我心跳加速的安装应急实战。没啥高深理论,全是现场“抠”出来的细节判断和硬着头皮上的处置。你看完了可能觉得,哦,就这么回事。但当时在现场,每一个决定,都重如千钧。
第一次:常州,5吨倾转炉,地基跟我“摆乌龙”
那是2021年,在常州一家做储能配件的厂子里。一台5吨的倾转式集中炉,所有前期工作都堪称完美——图纸对得门清,地基按最高标准打,混凝土养护了足足28天,结实得很。

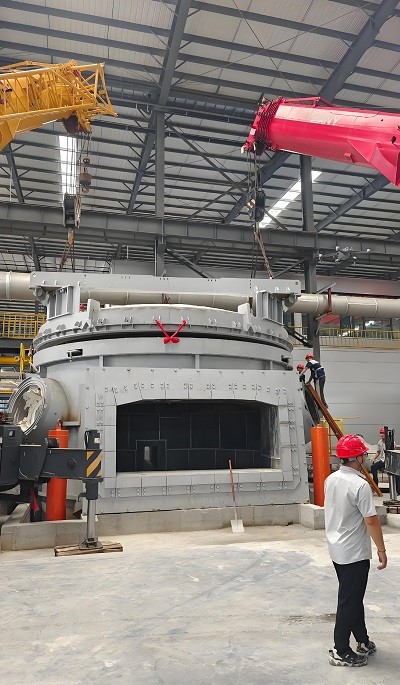

那天,用起重机把这几十吨的“铁疙瘩”稳稳当当地吊起来,再缓缓往地基上放。我们几个老师傅,屏着呼吸,盯着水平仪。炉体刚落实,“咔”一下,心凉了半截。
水平仪的水泡,明显偏了一格。抄起电子水平尺一量,西侧比东侧,整整低了4毫米。你可别小看这4毫米,对于这种要精准倾转倒铝水的炉子来说,超过5毫米的偏差就是事故隐患。铝液流出去会跑偏,长期运行,炉体受力不均,炉衬开裂是迟早的事。
客户老板当时脸就绿了。“怎么回事?地基不是验过的吗?!”现场气氛一下子降到冰点。停工?返工?把地基凿开重新浇筑?老板掐指一算,停工一天,损失逼近两万,彻底返工没一个月下不来,他等不起。
我们围着地基,一寸一寸地敲、看、琢磨。炉体本身没问题,变形检测过关。最后,把目光锁在了地基下面。那个位置,后来了解到,早年是老厂房的排水沟回填区。土壤看着夯实了,但底下受力不均匀,时间一长,加上几十吨的载荷一压,局部沉降就“现形”了。这玩意儿,没放上重物之前,神仙也测不出来。
怎么办?
大动干戈凿地基,时间和钱都伤不起。我蹲在那儿,点了支烟,脑子里把过去十几年遇到的各种“歪门邪道”都想了一遍。最后,定了两步行险招:“固本”+“微调”。
固本(底下注浆):我们调来小型高压注浆机,在炉体西侧地基边缘,打了几个精定位的孔,往松软的土壤层里注入高标号水泥浆。这不是乱注,得控制压力和注浆量,就像给疏松的骨头里打“骨水泥”,让它凝固成一个结实的整体,防止它继续往下“溜”。注多了,把地基顶起来,更麻烦。
微调(垫钢板“鞋垫”):这是最考验耐心的精细活。放弃任何不规则的垫块,我们准备了从0.5mm到2mm不同厚度的耐高温薄钢板。根据4毫米的落差,计算、裁剪、叠加。就像给一个巨人垫鞋垫,每一层垫上去,都要用水平仪反复校验。西侧低,就一层层小心翼翼地垫高,直到水平尺上的数字跳回“±2mm”的绿色区间。
整整一天,我们几个人就跟这“鞋垫”较劲。调好了,吊车稍微松一点力,再测;再调。最终,水平误差被牢牢锁死在2毫米以内,完全达标。
客户从焦躁到将信将疑,最后看到数据,长舒一口气。他后来跟我说:“胡工,当时你要是大手一挥说返工,我这项目就瘫了。”这台炉子,后来跟踪了半年多,运行平稳,倾转丝滑。地基再没闹过脾气。
这种事儿,其实不算孤例。 很多老厂房改造,地下情况复杂得很。我后来在矩形炉改造成功,熔炼吨耗从48降到100?等等,弄反了!里也提过,改造项目里的坑,往往就藏在这些看不见的地方。现场判断,比迷信图纸更重要。
第二次:苏州,8吨炉,和燃气管道的“贴身肉搏”
第二个坎,在苏州一个新厂区。8吨的集中炉,更大,更重。问题出在炉子的四根“大长腿”(立柱)上。按图施工,其中两根立柱的底座,不偏不倚,正好要坐在一根已经埋好的燃气主管道上!管子直径150mm,是给整个车间供气的“大动脉”,动不了。炉子尺寸也是死的,改不了。
现场僵住了。施工队的工头挠着头说:“胡工,要不…把立柱往外挪个十公分?避开管子就行。”我立马摇头。“绝对不行!”
炉子是个精密系统,立柱位置一偏,整个炉体的重心、与后续自动化供铝线的对接中心全都会歪。现在图省事挪十公分,后面铝液对不准接汤口,流水线就得停摆,整改成本更高,那是“挖肉补疮”。
我围着那个“打架”的区域,转了一圈又一圈。图纸和现场,在我脑子里叠来叠去。忽然注意到,那根燃气管在立柱下方,有那么一小段是直管。一个念头跳出来:能不能让管子“弯一下腰”,从立柱旁边绕过去?
对,局部改道。不动整个管网,只让那一小段管道做个“微创手术”,给炉脚让个路。
方案定了,但安全是红线,一步不能错:
清场保安全:第一件事,不是动手,是打电话。请燃气公司的专业人员到场,关闭上游阀门,对那段管道进行彻底排空、检测,确认没有一丝残留燃气。在边上放着灭火器,安全员盯着,这才敢开始。
精细“做手术”:计算好需要让开的距离(大约30公分),规划好新管道的弧形路径。弧度不能太小,不然影响燃气流量和压力。切掉旧管,换上同样规格、耐腐蚀的高标号燃气管,弯出合适的弧度,然后由持证焊工进行氩弧焊对接。每一道焊缝,焊完就用肥皂水仔细抹一遍,看有没有气泡(漏气)。
同步施工抢时间:我们不能干等着。管道工在这边做“手术”,另一组人就在旁边同步准备立柱的基座、定位工具。管道一验收合格,防腐保温层一做,立刻吊装立柱,分秒必争。
两天,这场“贴身肉搏”结束。炉子稳稳站在了它该站的位置上,燃气管畅通无阻,后续的自动化对接一次成功。工头后来佩服地说:“胡工,你这脑子转得快。”我说,这不是脑子快,是亏吃多了,知道哪里是死穴,绝对不能碰;哪里又有弹性,可以商量。
这种管线冲突,在新厂区其实挺典型。 各专业图纸汇总时的一个小疏漏,到现场就成了大麻烦。处理这种问题,核心就是找到那个“可以动且影响最小”的单元。就像我之前处理一台炉子炉门密封问题时一样,不是整个炉门换掉,而是精准更换密封棉和调整压紧机构,道理是相通的。具体可以看看炉门漏气一年能偷走你几十万?老师傅手记里的实操。
唠点实在的:应急,靠的不是胆子,是“肌肉记忆”
这两次经历,说惊心动魄有点夸张,但绝对是高度紧张。它们给我的东西,比一百次顺利安装都多。
很多人觉得现场应急是“灵光一现”,我觉得不对。那其实是大量经验积累后形成的“肌肉记忆”。你脑子里存了足够多的案例、失败的和成功的,当新问题出现时,你能快速进行模式匹配,排除掉那些肯定行不通的选项,在有限的几个可行解里,选出最优、最稳的那个。
第一反应不是“怎么办”,是“不能怎么办”。在常州,绝不能盲目垫乱七八糟的东西代替钢板;在苏州,绝不能轻易移动炉体立柱。先守住底线。
眼里要有“系统”。炉子不是孤立的,它连着地基、能源、自动化线。解决问题,不能只盯着眼前这个点,要看到它上下游的影响。
安全永远是“1”,其他都是后面的“0”。特别是涉及燃气、高温、高压的,规程就是铁律,没有任何商量的余地。
干集中炉安装久了,你会对“误差”和“妥协”有全新的理解。有些误差必须死磕到底(比如水平度),有些冲突则需要智慧的妥协(比如让管道绕个小弯)。其中的分寸,全靠经验拿捏。
如果你也在负责厂里的设备安装或改造,遇到类似让人头疼的现场冲突,我的建议是:别慌,先把所有约束条件(什么绝对不能动、什么目标必须达成)列清楚。然后,像解几何题一样,去找那个可能的“辅助线”。很多时候,答案就藏在现场某个你还没注意到的细节里。
当然,找个有丰富“踩坑”经验的团队,能帮你省掉太多麻烦。这方面,可以多看看那些有大量实战记录的案例,比如在 好熔炉工业 上,就汇集了很多从选型、安装到故障排除的真实项目复盘,看别人是怎么掉坑又怎么爬出来的,比自己硬闯要稳妥得多。
安装现场,没有彩排,每天都是直播。手稳,心细,脑子活,再加上一点敬畏心,这几样,大概就是我们这行能吃的“硬饭”吧。
