安徽再生铝厂10吨/日熔铝方案:基于现场勘察的坩埚炉安装落地全案

luyuzhe.cn
luyuzhe.cn
管理员
101
文章
0
粉丝
售中方案评论76阅读模式

继前期与安徽张总沟通10吨/日熔铝需求后,我司技术团队已于本周完成现场实地勘察。结合厂房实际尺寸(长18m×宽12m×高6.5m)、现有电路负荷(380V三相电,总功率余量≥200kW)及原料周转动线,现制定3台1吨铝合金液压倾倒式坩埚炉(RGL-1000)溶解方案,确保设备安装与生产需求无缝适配。

一、现场勘察核心数据与设备适配分析

本次勘察重点确认了厂房关键参数,为设备选型与布局提供依据:

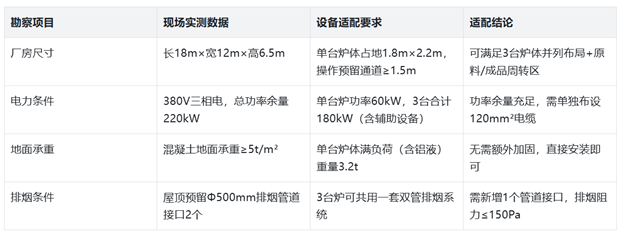

安徽再生铝厂10吨/日熔铝方案:基于现场勘察的坩埚炉安装落地全案-图片1

二、3台RGL-1000坩埚炉布局与安装方案

结合厂房长向(18m)为原料入口→熔炼区→成品区的动线设计,采用"一字型并列布局",具体规划如下:

  • 炉体排列:3台RGL-1000沿厂房宽向(12m)并列安装,每台间距2m,炉体中轴线距离原料入口侧墙5m,距离成品周转区(靠近厂房内侧)6m。单台炉体操作面朝向厂房长向通道,确保工人可从两侧进行加料、测温、倾倒操作,避免动线交叉。
  • 电力安装:从厂房总配电箱单独引出3路60kW回路,每路对应1台坩埚炉,采用120mm²铜芯电缆穿镀锌钢管敷设至炉体控制柜,控制柜距炉体0.8m,避免高温影响电器元件。同时配置1台30kW备用发电机接口,应对突发停电情况。
  • 排烟系统:采用"上吸式+集中处理"设计,每台炉体顶部安装Φ300mm排烟罩,通过Φ400mm主管道并联后接入原有屋顶排烟接口,管道坡度设置为3°,防止冷凝水倒灌。主管道上加装变频引风机(功率5.5kW),可根据熔炼负荷调节风量。
  • 辅助区域:在炉体左侧设置原料预处理区(占地3m×4m),放置破碎干燥机(与炉体间距1.5m);右侧设置成品铝液静置区(占地2m×3m),预留叉车通道宽度2.5m,确保原料与成品周转高效顺畅。安徽再生铝厂10吨/日熔铝方案:基于现场勘察的坩埚炉安装落地全案-图片2

三、生产流程与产能保障设计

基于现场布局的生产流程规划,可实现10吨/日稳定产能:

  1. 原料预处理:废铝料(铝屑、易拉罐压块等)在预处理区破碎后,经干燥机(温度120℃)去除水分,通过叉车转运至各炉体加料口,单次加料量≤800kg(预留坩埚膨胀空间)。
  2. 分时段熔炼:3台炉体采用"错峰升温+连续产出"模式,每台炉熔炼周期约4小时(室温→720℃),其中1台处于升温阶段时,另外2台交替完成加料、保温、倾倒,每小时可产出铝液2.5吨,8小时工作时长即可满足10吨日产能。
  3. 铝液处理:熔炼完成后,通过液压倾倒系统将铝液精准倒入静置槽(倾倒角度0-90°可调),静置15分钟除渣后,由叉车转运至下游压铸工序,避免铝液温度损失(静置过程温度下降≤20℃)。

四、安装施工注意事项与周期

  1. 设备进场前需清理厂房地面杂物,标记炉体安装定位线,确保预埋螺栓位置与炉体底座孔位偏差≤5mm;
  2. 电缆敷设需与水管、气管保持≥300mm距离,避免电磁干扰;
  3. 排烟管道焊接后需做密封性测试,确保无漏烟现象;
  4. 安装周期总计7天(含基础处理2天+设备就位3天+调试2天),不影响厂房现有其他生产工序。

本方案充分结合现场实测数据,在保障10吨/日产能的同时,兼顾操作安全性与后期维护便利性。后续将安排技术团队与张总确认细节,如需调整布局或补充设备配置,可随时沟通优化。
